Visite du chantier du parc éolien PPAW1 : 12 des 56 éoliennes érigées

Publié le 5 juin 2026 à 17:08, modifié le 5 juin 2026 à 17:12

Par: Catherine Pellerin

Le Parc éolien Pohénégamook-Picard-Saint-Antonin-Wolastokuk prend forme. Les travaux, qui ont débuté en février 2025 avec le déboisement, progressent à vue d’œil. Notre équipe a eu un accès privilégié à cet impressionnant chantier. Actuellement, 12 des 56 éoliennes sont complètement assemblées.



La construction des quelque 140 kilomètres de chemins est presque terminée et le poste de raccordement, situé aux côtés de la ligne existante d’Hydro-Québec, est complété à 80%.

« C’est une des sections du parc qui va être prête en premier. La construction est très avancée, on est plus dans les tests et les branchements », explique Maryse Tremblay, gestionnaire principale chez Invenergy.

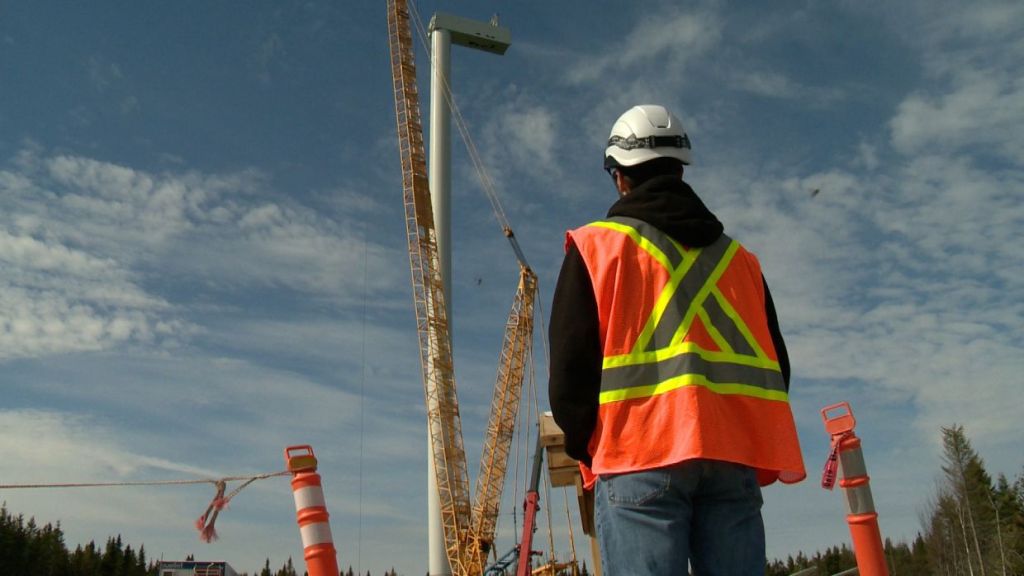

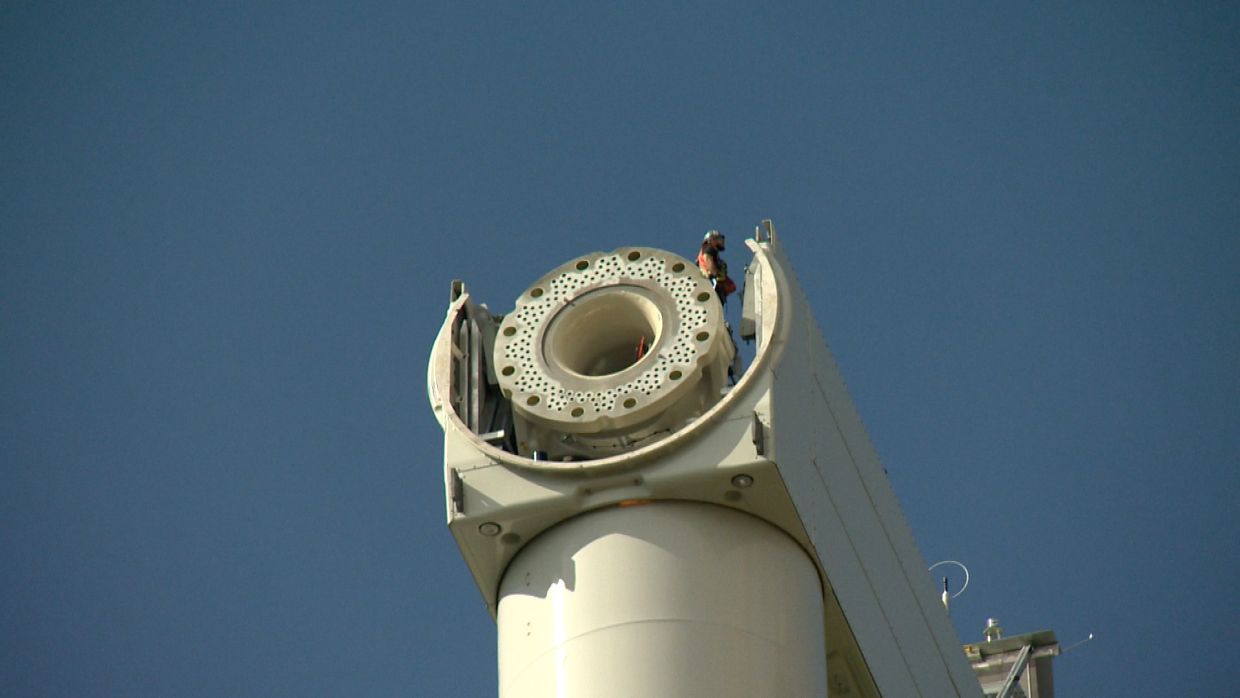

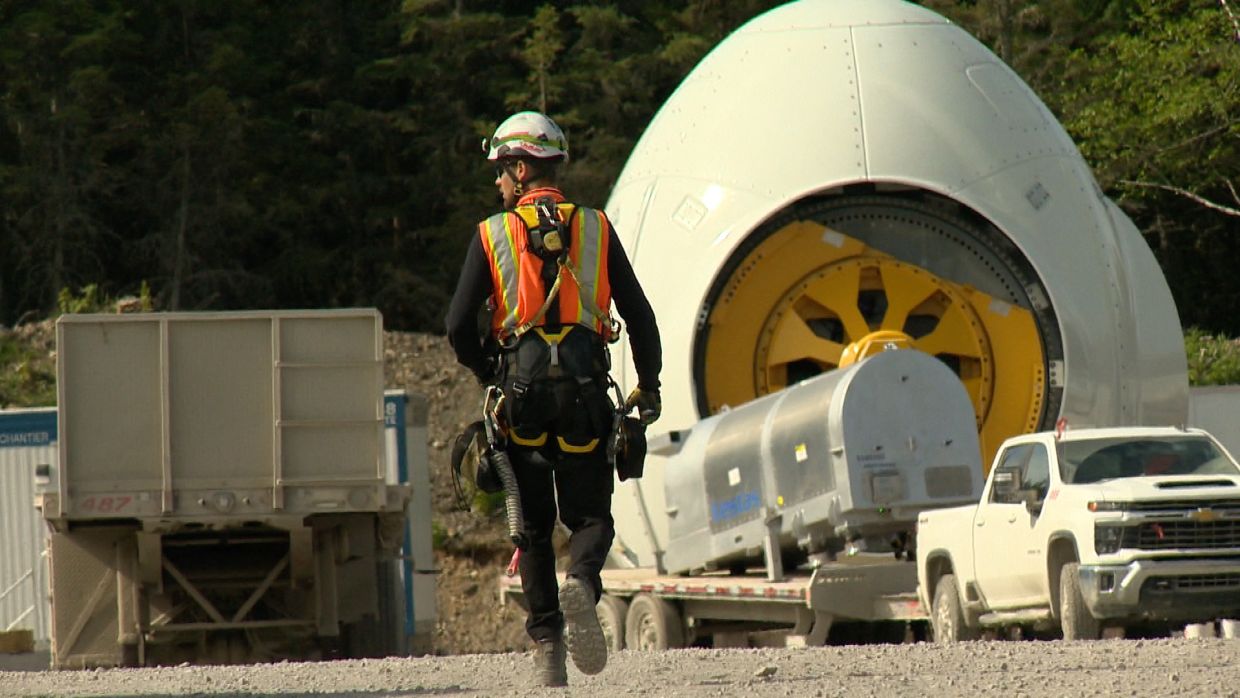

Pas moins de 375 travailleurs sont actuellement à l’œuvre sur le site, dont environ 160 affectés à l’assemblage des éoliennes. Chaque structure comporte 12 composantes, allant de la tour aux trois pales de 80 mètres de longueur.

Pour ériger ces géants, plusieurs grues de grande capacité sont utilisées.

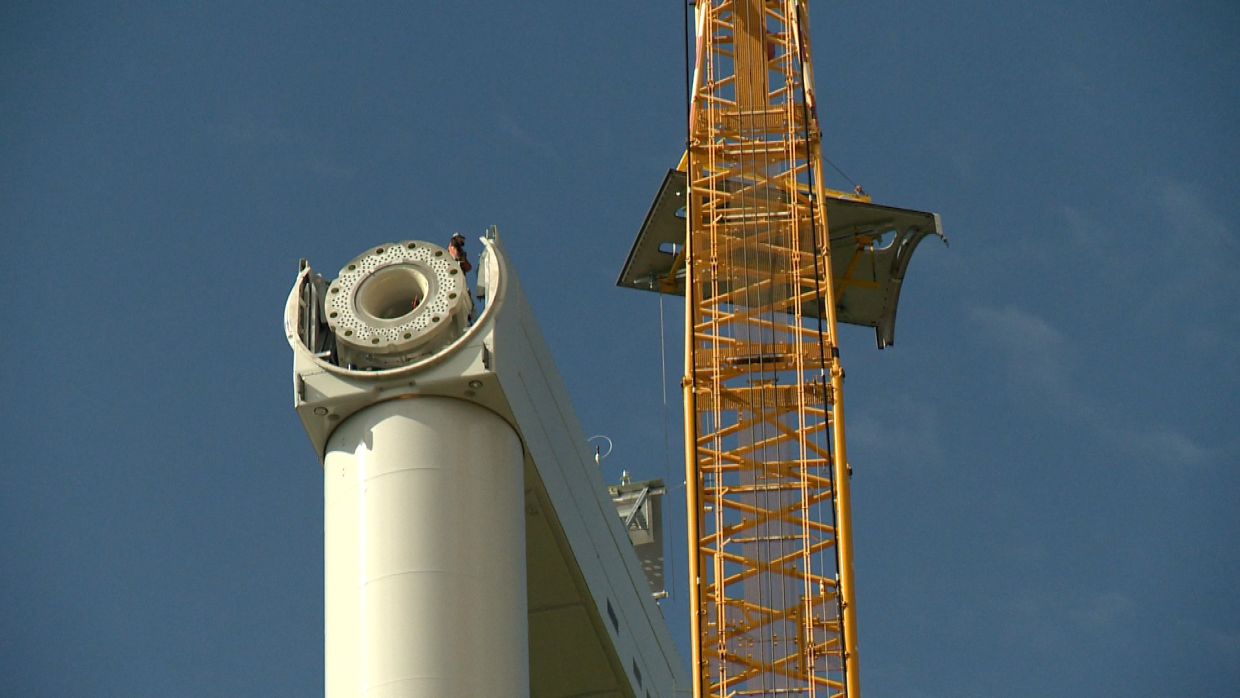

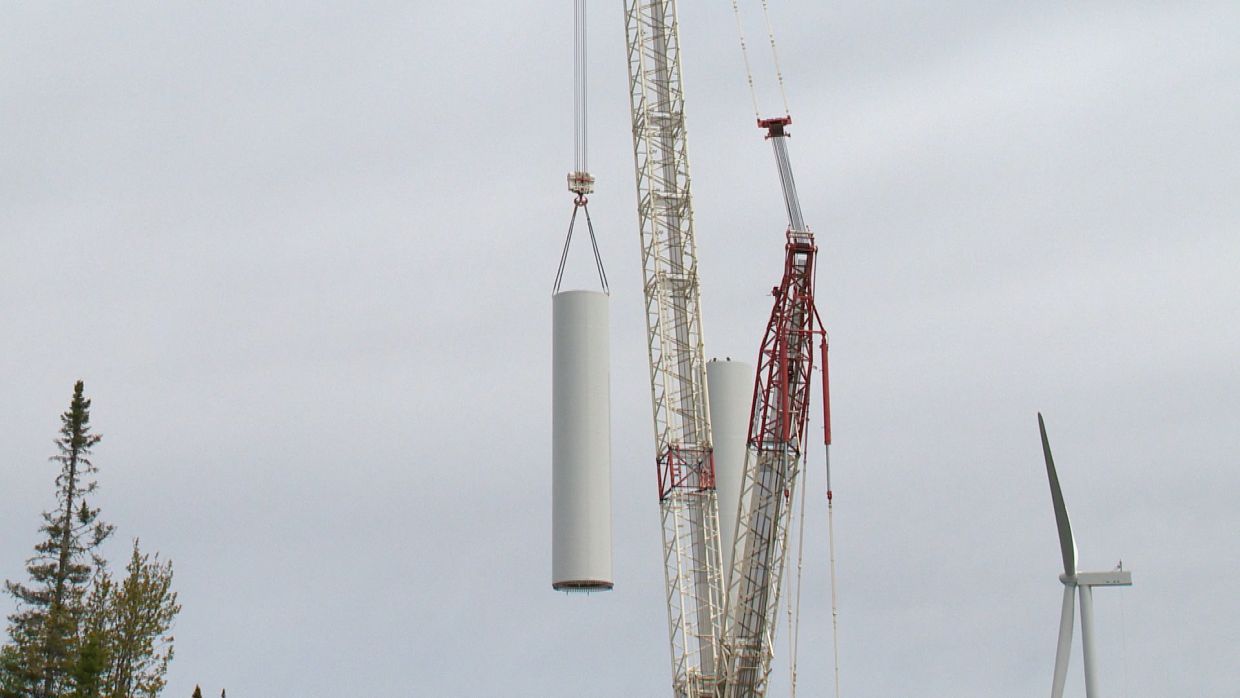

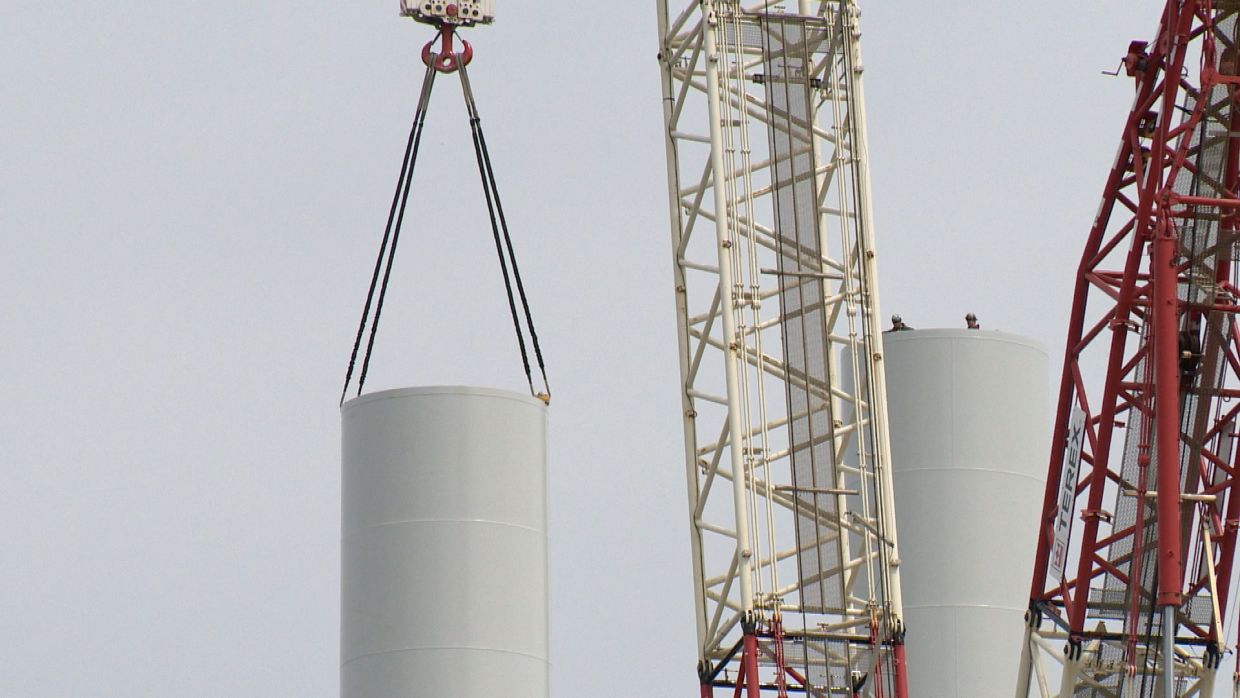

Des grues de 650 tonnes servent à mettre en place les 3 premières sections des tours. Les équipes ont ensuite recours à des grues de 800 tonnes pour poursuivre l’assemblage.

La nacelle, qui se retrouve au sommet, pèse à elle seule près de 190 000 livres. Le groupe motopropulseur, qui est installé à l’intérieur, est la pièce la plus lourde avec 208 000 livres.

« Pour se donner une perspective, c’est à peu près la grosseur d’un autobus », illustre Mme Tremblay.

Les équipes travaillent sept jours sur sept, parfois jour et nuit. Les opérations de levage exigent des conditions météorologiques quasi parfaites.

« On doit avoir du vent à moins de 11 mètres par seconde, ça ne prend pas de risque d’orage ou de pluie, parce que les opérateurs de grue doivent avoir une bonne visibilité sur tout ce qui se passe », poursuit-elle.

Des retombées locales importantes

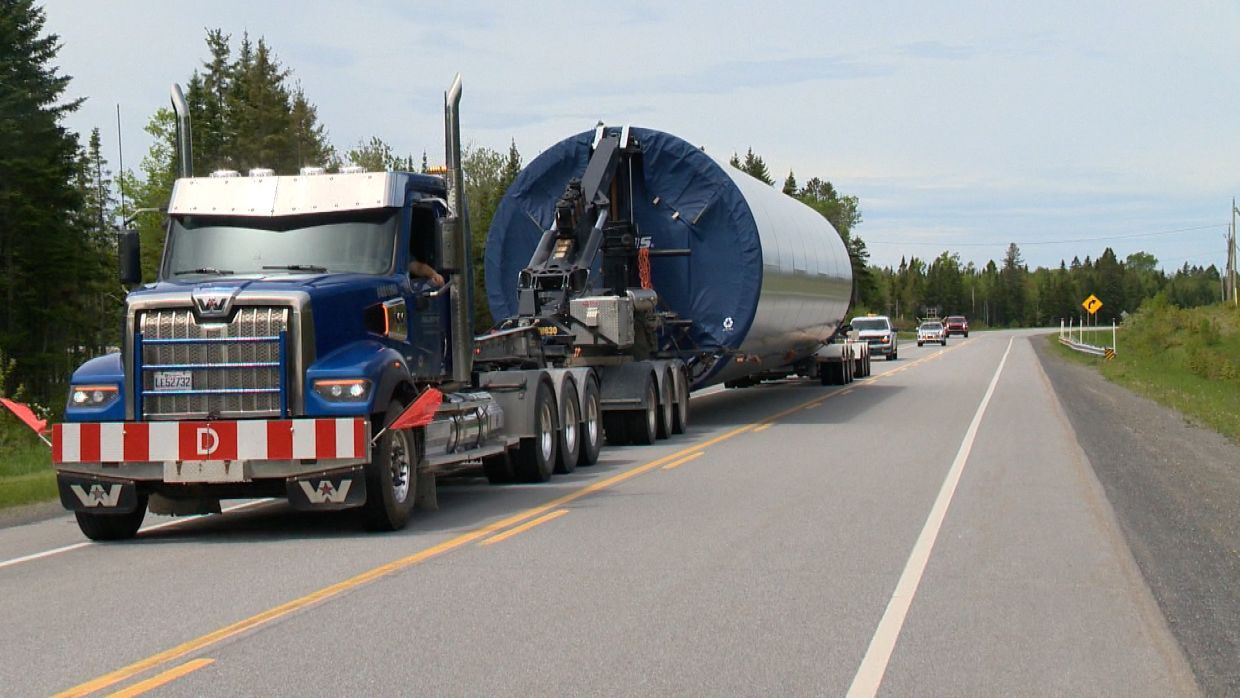

Le transport des différentes composantes, du site d’entreposage jusqu’au chantier, sera terminé à la fin du mois d’août. La construction génère déjà des retombées économiques considérables dans l’Est-du-Québec.

« On s’était donné un objectif d’aller chercher 10 % en retombées locales et aujourd’hui, on est à 175 millions de dollars sur un projet de 1,1 milliard », souligne Michel Lagacé, président de l’Alliance de l’Énergie de l’Est.

Mise en service prévue en décembre

Selon les promoteurs, les échéanciers sont respectés jusqu’à maintenant. Il reste encore environ sept mois de travaux avant la fin du chantier, alors que la mise en service du parc éolien demeure prévue pour décembre 2026.

Une fois complété, le parc Pohénégamook–Picard–Saint-Antonin–Wolastokuk doit produire jusqu’à 347 MW d’énergie.
